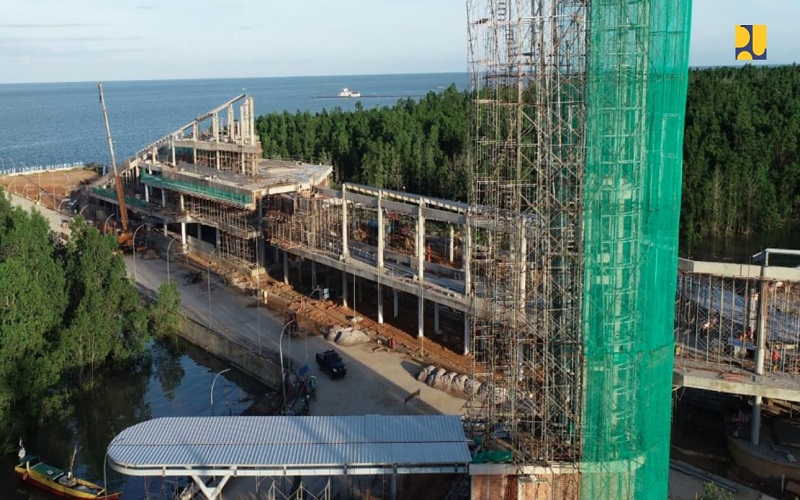

Kalimantan Utara Ditargetkan Miliki 4 PLBN Terpadu pada 2023
JAKARTA, iNews.id - Kementerian Pekerjaan Umum dan Perumahan Rakyat (PUPR) tengah menyelesaikan pembangunan 4 Pos Lintas Batas Negara (PLBN) Terpadu di Provinsi Kalimantan Utara (Kaltara). Langkah ini untuk meningkatkan daya saing nasional, pemerataan hasil pembangunan sekaligus mengurangi disparitas, khususnya di wilayah 3T (terdepan, terluar dan tertinggal).
Keempat PLBN ditargetkan selesai pada Desember 2022, yakni PLBN Terpadu Long Nawang di Kabupaten Malinau, dan tiga di Kabupaten Nunukan yakni Long Midang, Labang, dan Sei Pancang.
Menteri PUPR Basuki Hadimuljono mengatakan, pembangunan PLBN tidak hanya bertujuan untuk pos lintas batas negara, namun juga didorong menjadi pusat pertumbuhan ekonomi baru. Dengan demikian kehadiran PLBN akan meningkatkan kesejahteraan masyarakat di kawasan perbatasan.
"Pembangunan PLBN tidak hanya sebagai gerbang masuk namun menjadi embrio pusat pertumbuhan ekonomi wilayah yang dapat meningkatkan kesejahteraan masyarakat perbatasan," ujar Basuki, Sabtu (5/2/2022).
Pembangunan PLBN Terpadu Long Nawang telah dimulai pada 3 September 2020 dengan progres 33,49 persen dan ditargetkan selesai 25 Desember 2022. Anggaran pembangunan PLBN bersumber dari APBN senilai Rp225,3 miliar.
PLBN ini berada di Kabupaten Malinau yang berbatasan langsung dengan Long Busang di Sarawak, Malaysia. Ruang lingkup pekerjaan yang tengah diselesaikan meliputi bangunan utama, gudang, mess pegawai, tower air, gerbang Tasbara, masjid, foodcourt, power house dan plumbing (MEP), lansekap, dan bangunan penunjang.
Basuki menjelaskan, PLBN Terpadu Long Midang di Kabupaten Nunukan mulai dikerjakan pada 8 Oktober 2020 dan direncanakan selesai 25 September 2023 dengan progres fisik 5,63 persen. Pekerjaan yang dilaksanakan hampir sama dengan PLBN Terpadu lain berupa bangunan inti dan fasilitas penunjang lainnya dengan anggaran sebesar Rp200,7 miliar.
"Pekerjaan pembangunan PLBN Terpadu Long Midang mengalami beberapa kendala diantaranya akses mobilisasi peralatan dan material melalui jalur darat yang belum tersedia dan sempat mengalami penurunan permukaan tanah dan longsor di lereng sebelum kegiatan land clearing dan galian," kata dia.
